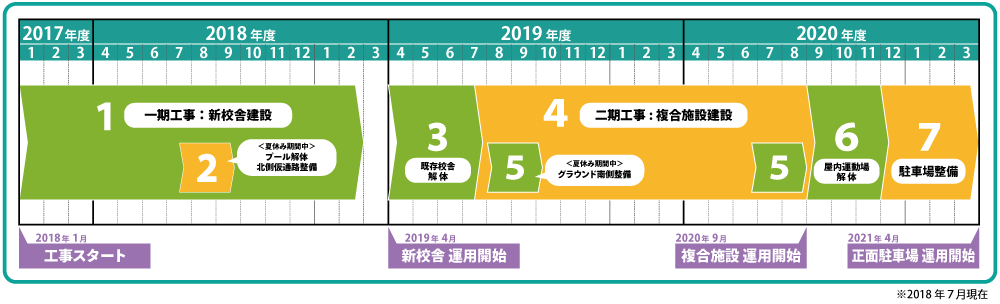

一期工事

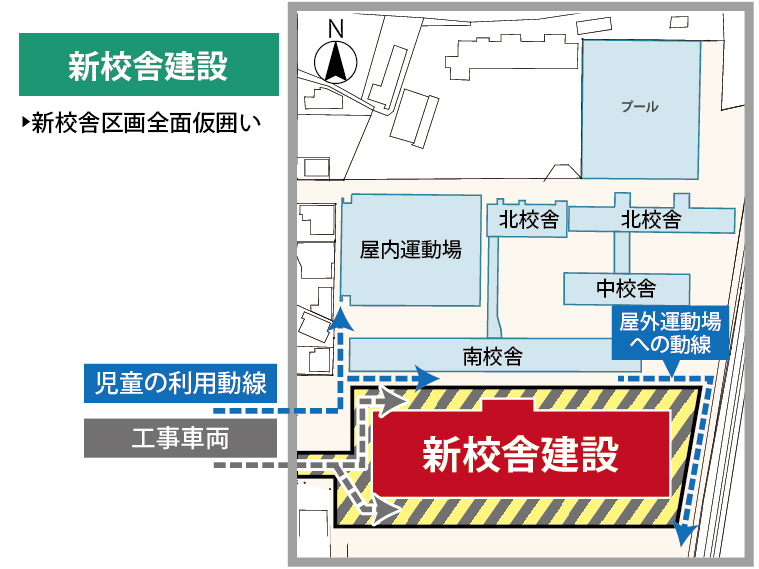

新校舎建設(2017年12月下旬〜)
既存校舎と屋外運動場の間に、新校舎を建設します。
新校舎の建設中も、屋外運動場はこれまでどおり使用できます。
(ただし少し狭くなります)
また新校舎ができるまでは、既存校舎で授業を行います。
新校舎が完成したら、既存校舎から引越しをします。
(2019年2月末完成予定)
※工事車両は、正門横より進入します。
プール解体

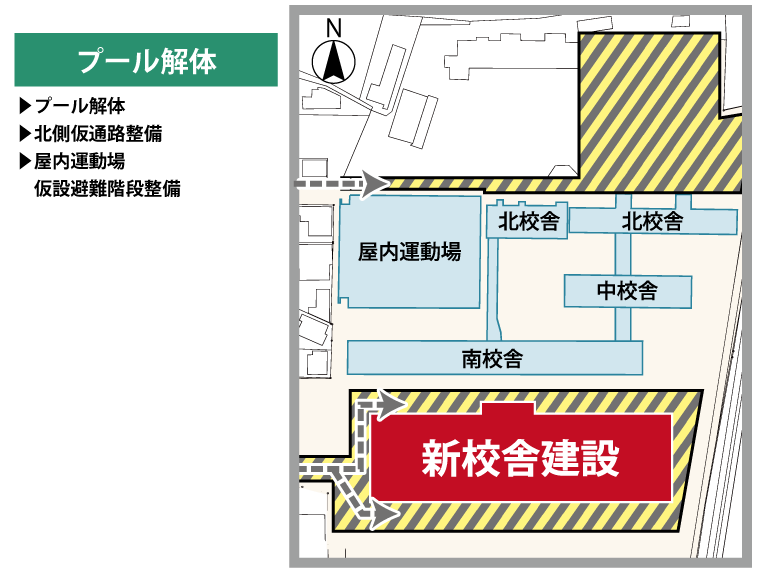

プール解体(2018年夏季休暇〜9月下旬)
夏休みのプール開放が終わったら、プールの解体が始まります。
プールまで工事車両を通れるようにするため、北側通路を拡幅させる仮通路整備を行います。
また、仮通路整備に伴い、屋内運動場の避難階段がなくなってしまうので、代わりとなる仮設の避難階段として北校舎外部階段を整備します。
※工事車両は、屋内運動場横より進入します。

既存校舎解体①
前半

既存校舎すべてを仮囲いし、東側から解体を始めます。
屋内運動場は、これまで通り使用できます。
このとき、新校舎から屋内運動場へは、既存校舎仮囲いの西側を通って移動します。
※工事車両は、屋内運動場横より進入します。
既存校舎解体②

後半
残っている既存校舎西側の解体を進めます。
また、新校舎と屋内運動場の間に連絡通路を設け、それを使って屋内運動場へ移動できるようにします。
※工事車両は、既存屋内運動場横から進入します。
二期工事

複合施設建設①(2019年7月下旬~)
二期工事部分をすべて仮囲いし、メインアリーナ・サブアリーナ・児童センターを建設します。
※工事車両は、既存屋内運動場横から進入します。
二期工事

複合施設建設②
Step4の工事に加え、屋外運動場南側の整備を行います。
(体育器具庫、農機具庫の建設等)
また既存の南側通用門を解体し、安全のためにT字路から離れた場所に再建設します。
※工事車両は、Step4の既存屋内運動場横からの経路に加え、南側通用門からも進入します。

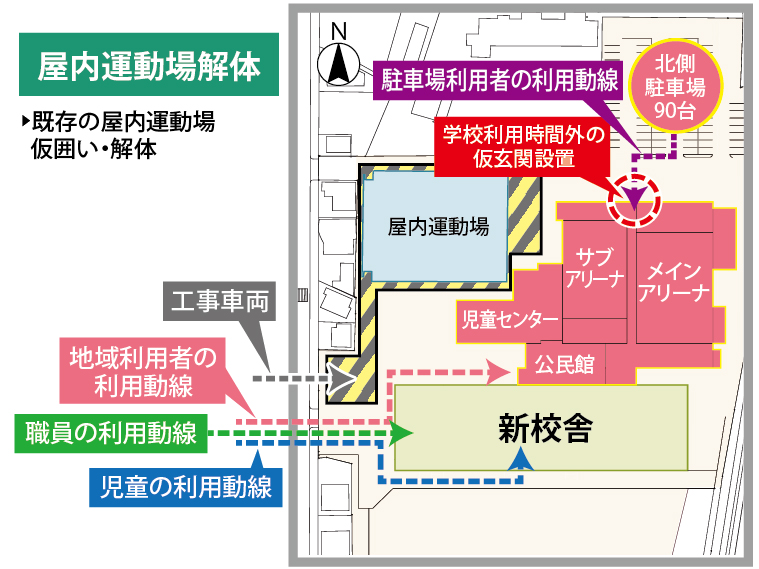

既存屋内運動場解体
既存の屋内運動場を仮囲いし、解体します。
このときには、新しいメインアリーナが完成しているので、体育の授業はそちらで行います。
また職員をはじめとした駐車場利用者は、プール跡地の北側駐車場を利用できます。
三期工事

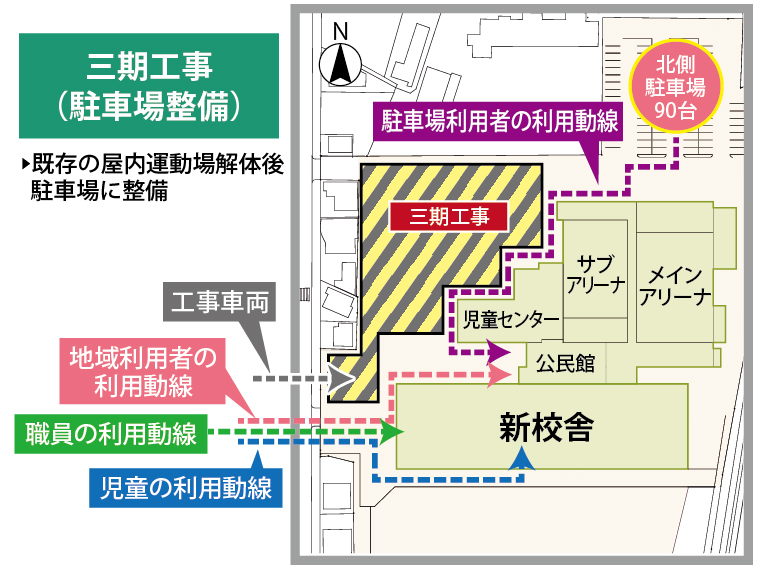

駐車場整備
既存の屋内運動場の解体後、跡地を駐車場に整備します。 この間、北側駐車場からエントランスホールまでは、工事の進捗に応じ区画位置を移動させることで、より広く安全な動線を確保します。
工 事 完 了(2021年3月末完成予定)
